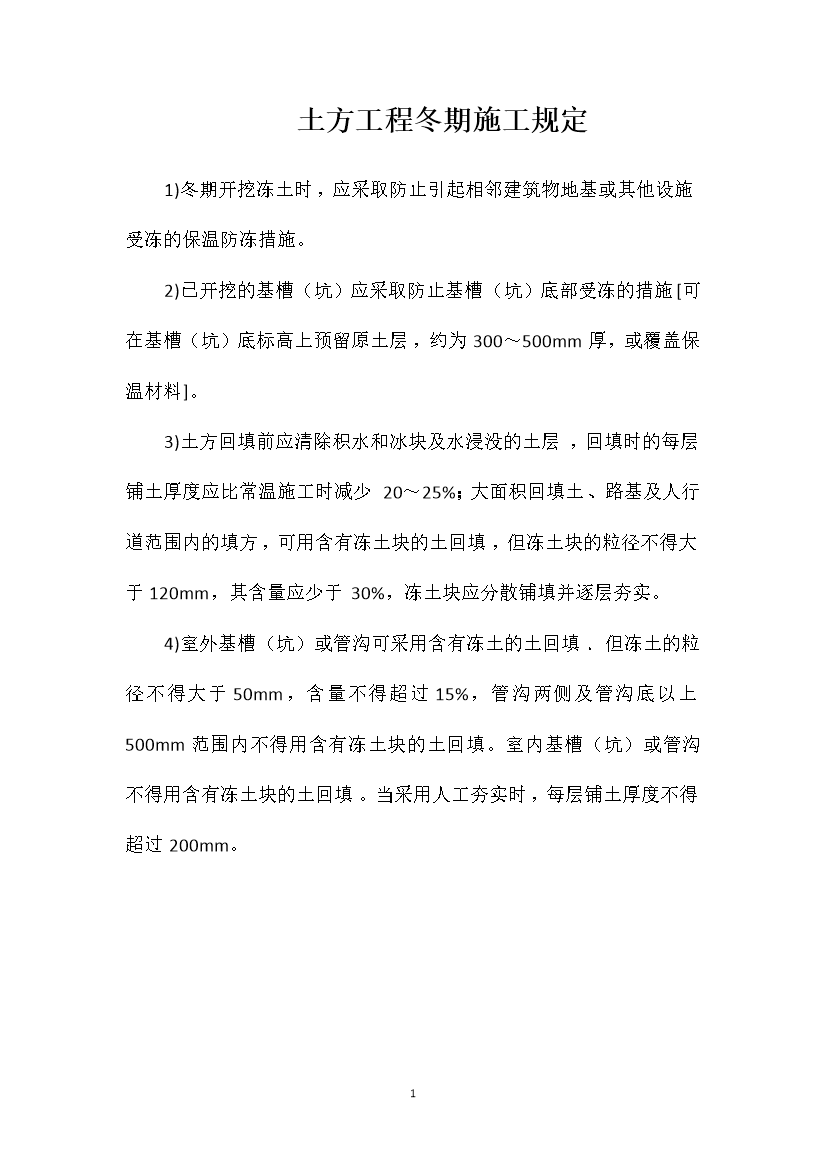

2土方工程冬期施工规定1)冬期开挖冻土时应采取防止引起相邻建筑物地基或其他设施受冻的保温防冻措施。2)已开挖的基槽(坑)应采取防止基槽(坑)底部受冻的措施[可在基槽(坑)底标高上预留原土层约为300~500mm厚或覆盖保温材料]。3)土方回填前应清除积水和冰块及水浸没的土层回填时的每层铺土厚度应比常温施工时减少20~25%;大面积回填土、路基及人行道范围内的填方可用含有冻土块的土回填但冻土块的粒径不得大于120mm其含量应少于30%冻土块应分散铺填并逐层夯实。4)室外基槽(坑)或管沟可采用含有冻土的土回填.但冻土的粒径不得大于50mm含量不得超过15%管沟两侧及管沟底以上500mm范围内不得用含有冻土块的土回填。室内基槽(坑)或管沟不得用含有冻土块的土回填。当采用人工夯实时每层铺土厚度不得超过200mm。内容总结(1)土方工程冬期施工规定1)冬期开挖冻土时应采取防止引起相邻建筑物地基或其他设施受冻的保温防冻措施(2)2)已开挖的基槽(坑)应采取防止基槽(坑)底部受冻的措施[可在基槽(坑)底标高上预留原土层约为300~500mm厚或覆盖保温材料](3)3)土方回填前应清除积水和冰块及水浸没的土层回填时的每层铺土厚度应比常温施工时减少20~25%(4)当采用人工夯实时每层铺土厚度不得超过200mm
