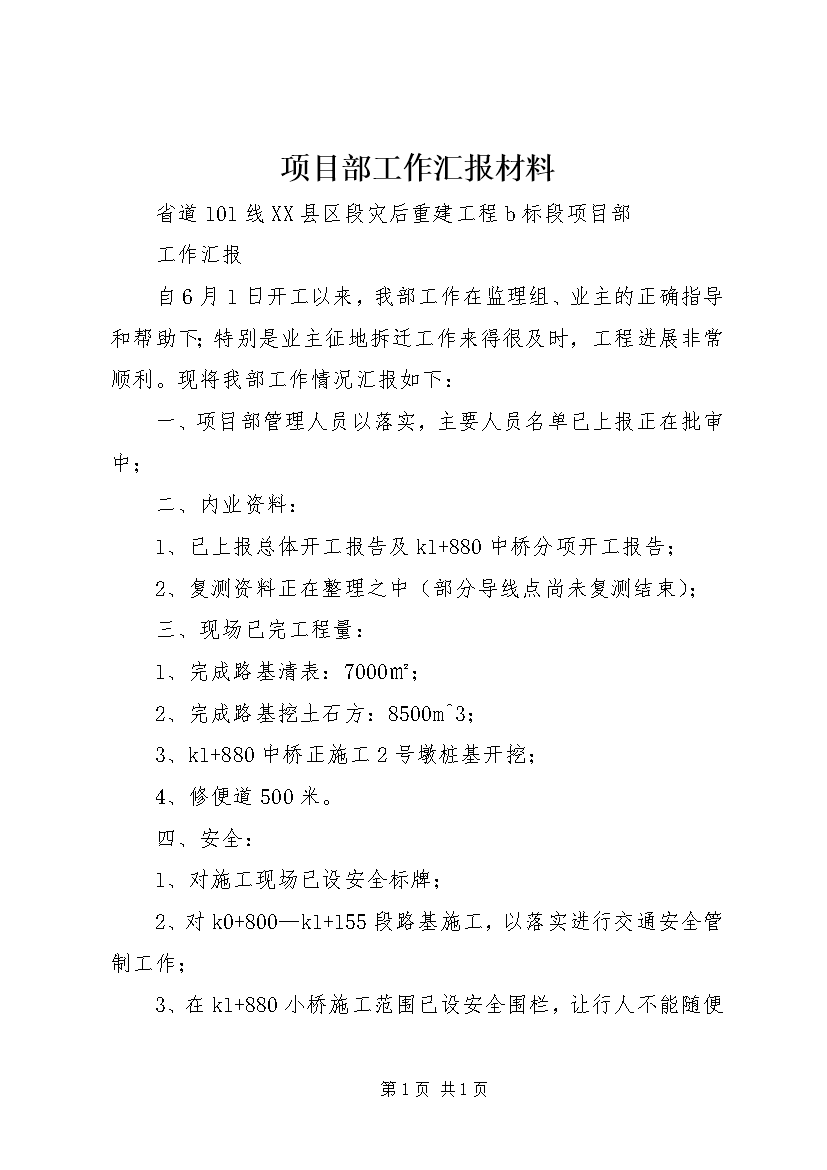

项目部工作汇报材料省道101线XX县区段灾后重建工程b标段项目部工作汇报自6月1日开工以来我部工作在监理组、业主的正确指导和帮助下;特别是业主征地拆迁工作来得很及时工程进展非常顺利。现将我部工作情况汇报如下:一、项目部管理人员以落实主要人员名单已上报正在批审中;二、内业资料:1、已上报总体开工报告及k1+880中桥分项开工报告;2、复测资料正在整理之中(部分导线点尚未复测结束);三、现场已完工程量:1、完成路基清表:7000㎡;2、完成路基挖土石方:8500m^3;3、k1+880中桥正施工2号墩桩基开挖;4、修便道500米。四、安全:1、对施工现场已设安全标牌;2、对k0+800—k1+155段路基施工以落实进行交通安全管制工作;3、在k1+880小桥施工范围已设安全围栏让行人不能随便进入施工现场确保场内的施工安全;五、下一步工作计划:1、增加路基土石方爆破队到5个队;2、组织石料开采队进场;3、争取本月底全部打通k2+000—k2+900段施工便道;4、力争本旬完成路基土石方开挖1万立方米桥梁桩基孔开挖15米。重庆皇华建设(集团)有限公司s101线XX县区过境公路灾后恢复重建b标段项目部2007年7月23日内容总结(1)项目部工作汇报材料省道101线XX县区段灾后重建工程b标段项目部工作汇报自6月1日开工以来我部工作在监理组、业主的正确指导和帮助下(2)四、安全:1、对施工现场已设安全标牌(3)3、在k1+880小桥施工范围已设安全围栏让行人不能随便进入施工现场确保场内的施工安全(4)2、组织石料开采队进场(5)3、争取本月底全部打通k2+000—k2+900段施工便道
